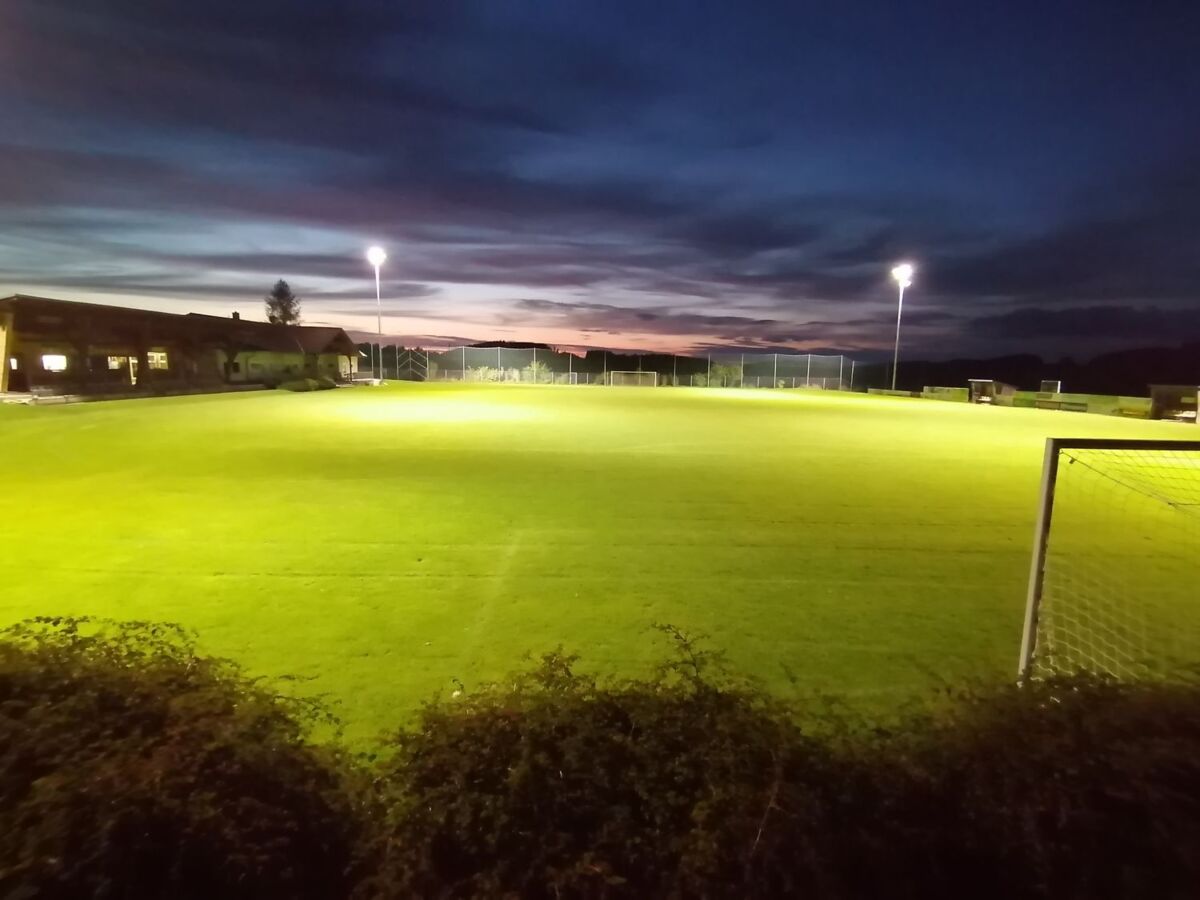

1.180 freiwillige Stunden in den Bau der Flutlichtanlage investiert
WINDHAAG. Der lang gehegte Wunsch des Baus einer Flutlichtanlage wurde heuer erfolgreich umgesetzt.
Der Wunsch, eine meisterschaftstaugliche Flutlichtanlage in Windhaag zu bauen, wurde in den vergangenen Jahren immer größer. Nach einer einstimmigen Entscheidung im Vorstand wurden konkrete Angebote eingeholt, im Mai 2019 das Förderansuchen eingereicht. Nach positiver Beurteilung seitens des Landes OÖ und des Fußballverbandes wurde mit den Bauarbeiten begonnen. „Unser ehrgeiziges Ziel, die Flutlichtanlage im Herbst in Betrieb zu nehmen, wurde dank unserer vielen Professionisten und Helfer wirklich wahr“, erzählt Obmann Klaus Schinagl.
Insgesamt wurden für Flutlicht- und Heizungsbau 1.180 freiwillige Stunden geleistet. Die tatsächliche Bauzeit betrug zweieinhalb Monate. „Die Arbeiten waren oft anstrengend und zeitaufwendig, der Spaß kam dabei aber trotzdem nie zu kurz“, bedankt sich der Obmann bei den zahlreichen Helfern.
Neben dem Flutlicht für Haupt- und Trainingsfeld wurde auch die Heizung komplett erneuert. Ein Teil vom Vorplatz (Hauptgebäude) wurde neu betoniert und ein neuer Waschplatz für die Fußballschuhe installiert. Außerdem wurde die Tribüne innen und außen neu verkleidet. Insgesamt wurden 103.098 Euro in die Infrastruktur investiert. Förderungen gab es vom Land OÖ, dem OÖ Fußballverband und der Gemeinde Windhaag.
Planmäßig wurde am 18. September das erste Flutlichtspiel ausgetragen. Aufgrund der Corona-Pandemie blieb jedoch vielen Interessierten der Zutritt zu diesem Spiel verwehrt. „Wir sind davon überzeugt, dass uns und unserer Jugend diese Investition noch viele Jahre und Jahrzehnte Freude bereiten wird“, so Schinagl.
